Pietinio uosto plėtra

Pietinės uosto dalies plėtra – nauja perspektyva Lietuvos pramonei ir eksportui

Šiuo metu atliekami inžineriniai geologiniai ir geotechniniai tyrimai, taip pat vykdomos viešojo pirkimo procedūros, siekiant atrinkti projektinių pasiūlymų rengėją.

Pietinių vartų komplekso projektui gautas statybą leidžiantis dokumentas.

Pietinio uosto vystymo tikslas – sudaryti sąlygas plėstis krovos terminalams su galimybe teikti papildomos pridėtinės vertės paslaugas ir priimti BALTMAX maksimalių parametrų laivus, t. y. ilgainiui iki 490 m ilgio, iki 70 m pločio ir iki 15,5 m grimzlės.

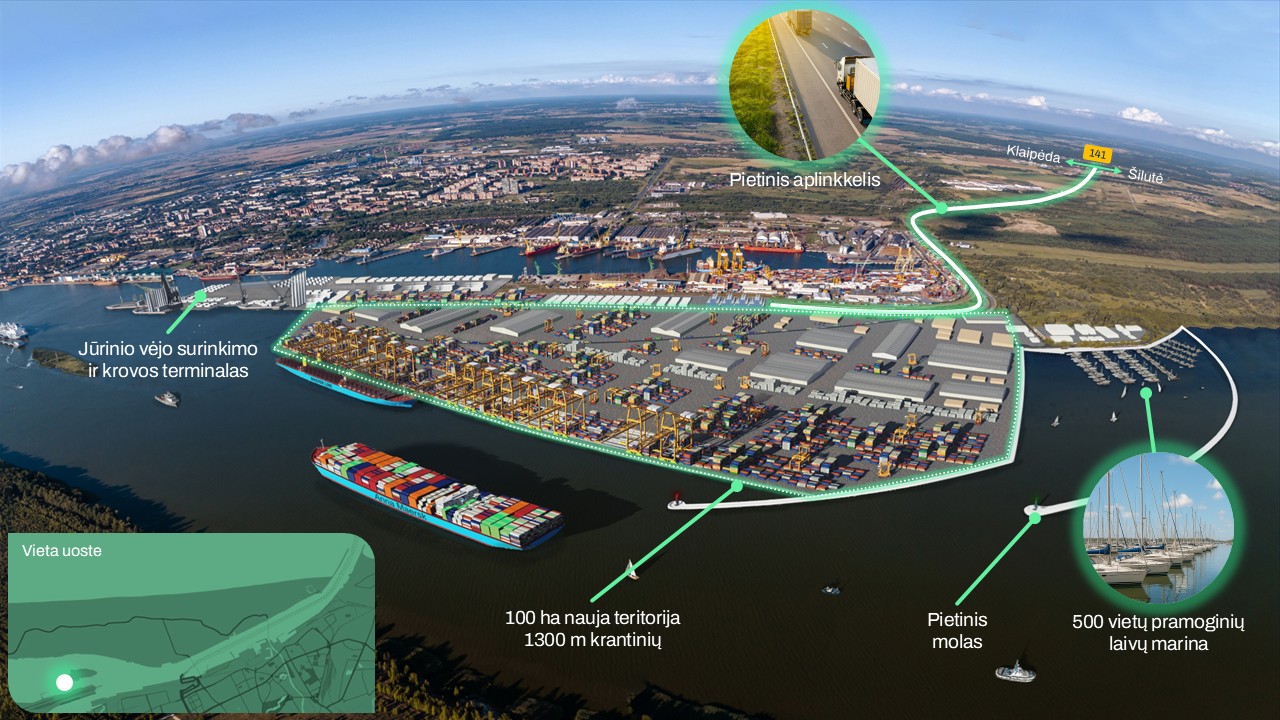

Naujojo uosto parametrai

Būsimos teritorijos –
100 ha

1300 m krantinių ilgis
17 m gylis

30 mln t/2,5 mln TEU krovos pajėgumas

Naujai suformuotame 100 ha plote bus įrengtas naujas konteinerių terminalas, vykdoma jūrinės inžinerinės pramonės veikla. Ilgalaikės žemės nuomos sutartys – 45 metams. Planuojama įrengti ir pietinę mariną – mažųjų ir pramoginių laivų uostelį, kuris taps svarbiu indėliu į miesto infrastruktūros vystymą.

2024 m. vasarą naujos sausumos teritorijos pietinėje Klaipėdos uosto dalyje kūrimui pritarė Aplinkos apsaugos agentūros specialistai, baigtos visos poveikio aplinkai vertinimo procedūros. Numatyta, kad tiek vystant pietinę uosto dalį, tiek planuojant gilinti uosto laivybos kanalą iki 17 metrų, dėl aplinkosauginių aspektų, visų pirma, turėtų būti suformuoti pietiniai uosto vartai su mažųjų ir pramoginių laivų prieplauka. Jie reikalingi tam, kad nesimaišytų Baltijos jūros ir Kuršių marių vanduo, nesikeistų vandens druskingumas, jo temperatūra, srovės.

PROGRESAS

2021-03 – 2022-02

Projektinių pasiūlymų parengimas


2022-02 – 2022-06

Projektinių pasiūlymų vertinimas (navigaciniu požiūriu)


2022-07 – 2024-06

Poveikio aplinkai vertinimas, hidrodinaminis modeliavimas.

Su atlikta Poveikio aplinkai ataskaita galite susipažinti ČIA

2023-04 – 2024-04

Klaipėdos valstybinio jūrų uosto pietinės dalies plėtros rinkos studijos rengimas

2024-05 – 2024-11

Rinkos konsultacijos su potencialiais investuotojais

nuo 2024-08

inžineriniai geologiniai geotechniniai tyrimai

planuojama baigti iki 2025-05-03 (atlieka UAB „Sweco Lietuva“)

nuo 2024-12

Viešojo pirkimo procedūros statybos projektINIAMS PASIŪLYMAMS parinkti


Pietiniai UOSTO vartai ir marina

Pietinių uosto vartų kompleksas užims apie 40 hA teritoriją,

kurios 32 hektarus užims akvatorija

 uoste galės švartuotis apie 500 pramoginių laivų

(priklausomai nuo pontonų išdėstymo), kurių ilgis nuo 5 iki 20 metrų.

Numatomas akvatorijos gylis – 3,5 metro

Prie krantinės keltams ateityje būtų galima gilinti iki 4, 6 m.

Suprojektuotos 1,3 km ilgio pietinė ir beveik 1 km ilgio šiaurinė dambos

~ 700 metrų ilgio prieplauka ir kiek daugiau nei 120 m ilgio krantinė keltams

Numatoma atskira zona vaikų buriavimo mokyklai

Taip pat numatyta vieta sportininkams nuleisti irklavimo įrangą

Komplekso statyba bus padalinta į 4 etapus: pirmu etapu bus įrengtos pietinė damba ir šiaurinės dambos statmena krantui dalis, antru etapu planuojama įrengti prieplauką, trečiu etapu – krantinę, o ketvirtu – šiaurinės dambos antrą dalį.

2024 m. pietinių vartų komplekso projektui gautas statybą leidžiantis dokumentas.

INVESTICIJOS

Preliminarios investicijos į infrastruktūrą  – 500 mln. Eur.

Ateities susisiekimo sistemos

  • Pietinis aplinkkelis.
  • Geležinkelio stotis, skirta pietiniam uostui aprūpinti.

informacija potencialiems investuotojams
Džiugas Šaulys

Komercijos departamento direktorius
+370 46 499748
d.saulys@nullport.lt
